Personas beneficiadas
Personas beneficiadas
Mejoramiento de la red carretera a cargo del Estado
Samantha Monserrat Ilustre Preciado
samantha.ilustre@jalisco.gob.mx
Secretaría de Infraestructura y Obra Pública
Directora de Proyectos Arquitectónicos
Omar David Paredes Flores
Mtro. David Miguel Zamora Bueno
Secretario de Infraestructura y Obra PúblicaDomicilio del contrato:
calle:Alcalde Número:1351
Colonia:Miraflores Municipio: Guadalajara
CP: 44270
Título del proyecto: CONSERVACIÓN PERIÓDICA DE CARRETERAS TRAMO INGRESO SUR A CD. GUZMÁN, TRAMO SAN GABRIEL - ENTR. TOLIMÁN, SUBTRAMO SAN GABRIEL - CUATRO CAMINOS, RECONSTRUCCIÓN DE CARRETERAS TRAMO TAPALPA - SAN GABRIEL, CONSERVACIÓN PERIÓDICA DE LAS CARRETERAS TRAMO TECALITLÁN - LA PURÍSIMA - TUXPAN Y RECONSTRUCCIÓN DE CARRETERA TRAMO SAYULA - USMAJAC
Número del acto público, ID.Entidad: SIOP-E-ICAR-OB-LP-059-2020
Descripción: Conservación periódica de carreteras 417 tramo Ingreso Sur a Cd. Guzmán, en el municipio de Zapotlán el Grande y 427 tramo San Gabriel - Entr. Tolimán, Subtramo San Gabriel - Cuatro Caminos, en los municipios de San Gabriel y Tolimán; Conservación periódica y reconstrucción de carreteras 433 tramo Tapalpa - San Gabriel, en los municipios de San Gabriel y Tapalpa; Conservación Periódica de las carreteras 459 y sin código, tramo (Tecalitlán - La Purísima) - Tuxpan, en los municipios de Tuxpan y Tecalitlán; y Reconstrucción de carretera 422 tramo Sayula - Usmajac, en el municipio de Sayula, Jalisco.
Autoridad Pública:
Propósito: Mejoramiento de la red carretera a cargo del Estado
Sector:
Proyectos de Infraestructura
Vías de comunicación y terrestres
Tipo de proyecto: Conservación
Personas beneficiadas: 440,107
Porcentaje de avance de la obra: 72%
Ubicación del proyecto:
Calle: No aplica Colonia: No aplica
Localidad: Varias
Región: Varias CP: N/A.. País: México

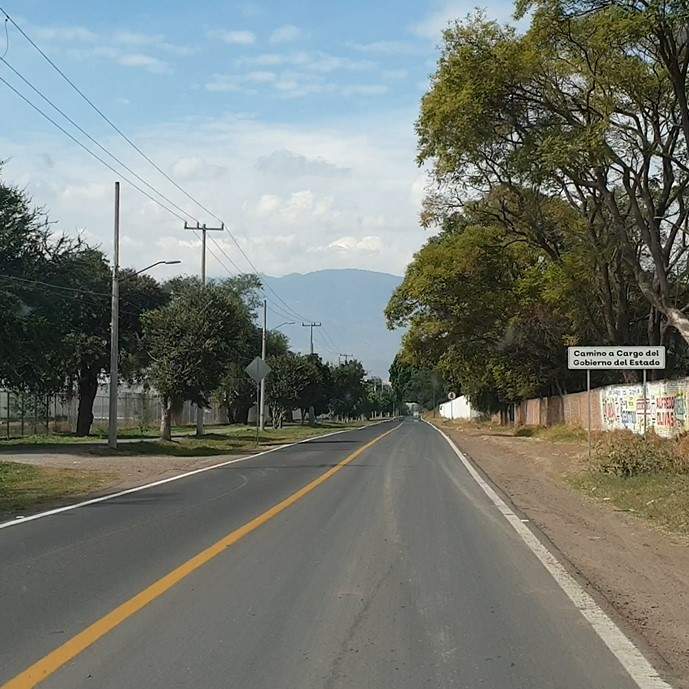

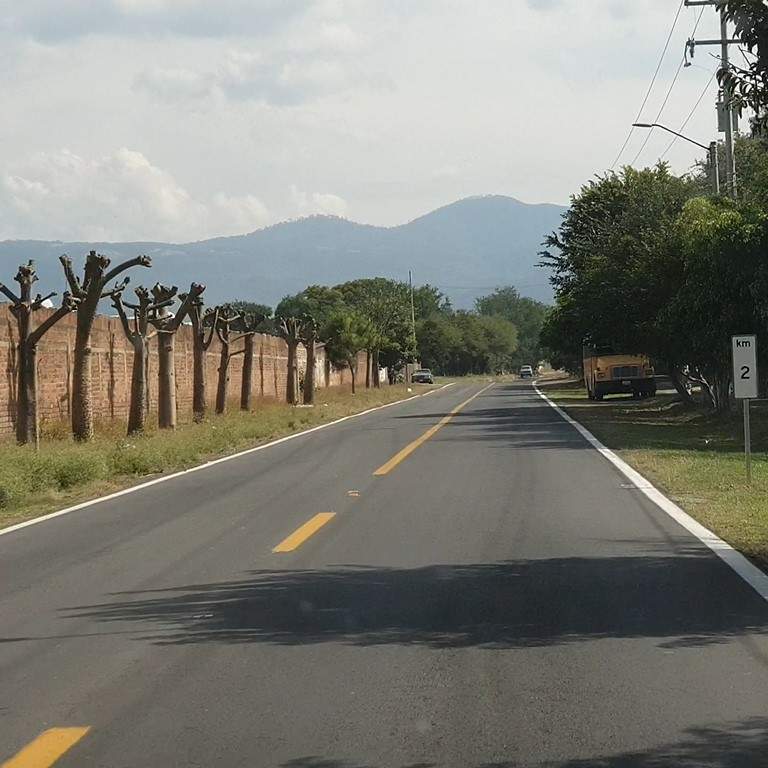

Descripción del lugar: Carreteras estatales 417, 427, 433, 459, sin código tramo Tecalitlán - La Purísima - Tuxpan y 422 en las regiones Lagunas y Sur, en los municipios de Tolimán, San Gabriel, Tapalpa, Zapotlán el Grande, Zapotiltic, Tuxpan y Tecalitlán
El avance físico que se agrega corresponde al global de los alcances contratados, siendo importante definir que la etapa de rehabilitación tiene 100% de avance y la etapa de mantenimiento 22% de avance. Además en la ubicación del contrato la calle, colonia, y código postal no aplican ya que la intervención se realiza es en las Carreteras estatales 417, 427, 433, 459, sin código tramo Tecalitlán - La Purísima - Tuxpan y 422 en las regiones Lagunas y Sur, en los municipios de Tolimán, San Gabriel, Tapalpa, Zapotlán el Grande, Zapotiltic, Tuxpan y Tecalitlán
Responsable: Dirección General de Proyectos de Ingeniería
Número(s) del Identificacion del Estudio: SIOP-E-ICAR-OB-LP-059-2020
Fecha de realización: 2020-03-20
Responsable: Dirección General de Gestión y Fomento a la Infraestructura
Número(s) del Identificacion del Estudio: 060002000223
Fecha de realización: 2020-03-14
Responsable: Dirección General de Infraestructura Carretera
Número(s) del Identificacion del Estudio: SIOP-E-ICAR-OB-LP-059-2020
Fecha de realización: 2020-02-15
Fondo o fuente de financiamiento y partida presupuestal: Fondo de participaciones no condicionadas (Participaciones 2021), Financiamiento, Decreto 27913-LXII-2020 (CR BBVA 1000MDP 7.04) - 6151
Fecha de realización: 2020-05-23
El avance físico que se agrega corresponde al global de los alcances contratados, siendo importante definir que la etapa de rehabilitación tiene 100% de avance y la etapa de mantenimiento 22% de avance. Además en la ubicación del contrato la calle, colonia, y código postal no aplican ya que la intervención se realiza es en las Carreteras estatales 417, 427, 433, 459, sin código tramo Tecalitlán - La Purísima - Tuxpan y 422 en las regiones Lagunas y Sur, en los municipios de Tolimán, San Gabriel, Tapalpa, Zapotlán el Grande, Zapotiltic, Tuxpan y Tecalitlán
Datos de contacto de la entidad de adjudicación:
Entidad de adjudicación:
Secretaría de Infraestructura y Obra Pública
Nombre:
Mtro. David Miguel Zamora Bueno
Correo electrónico:
david.zamorabueno@jalisco.gob.mx
Télefono:
3338192310
Domicilio de contacto:
Calle:
Alcalde
Número:
1351
CP:
44270
Colonia:
Miraflores
Muinicipio:
Guadalajara
Empresas Participantes
FECHA DE PUBLICACION
2020-03-21
NOMBRE DEL RESPONSABLE:
Carlos Edgardo Macías Contreras
MODALIDAD DE ADJUDICACIÓN:
Licitación pública
TIPO DE CONTRATO:
Obras
MODALIDAD DE CONTRATACIÓN:
Precio alzado
ESTADO ACTUAL DE CONTRATACIÓN:
Fallo
ESTADO ACTUAL DE CONTRATACIÓN:
Fallo
ENTIDAD ADMINISTRADORA DEL CONTRATO:
Secretaría de Infraestructura y Obra Pública
TITULO DEL CONTRATO:
Conservación periódica de carreteras 417 tramo Ingreso Sur a Cd. Guzmán, en el municipio de Zapotlán el Grande y 427 tramo San Gabriel - Entr. Tolimán, Subtramo San Gabriel - Cuatro Caminos, en los municipios de San Gabriel y Tolimán; Conservación periódica y reconstrucción de carreteras 433 tramo Tapalpa - San Gabriel, en los municipios de San Gabriel y Tapalpa; Conservación Periódica de las carreteras 459 y sin código, tramo (Tecalitlán - La Purísima) - Tuxpan, en los municipios de Tuxpan y Tecalitlán; y Reconstrucción de carretera 422 tramo Sayula - Usmajac, en el municipio de Sayula, Jalisco.
FECHA DE PRESENTACION DE SU PROPUESTA
2020-05-11
EMPRESA CONTRATADA:
MONTO DEL CONTRATO(CANTIDAD ESTIPULADA)
$250,751,623
FECHA DE INICIO DEL CONTRATO:
2020-05-28
ALCANCE DEL TRABAJO SEGÚN EL CONTRATO:

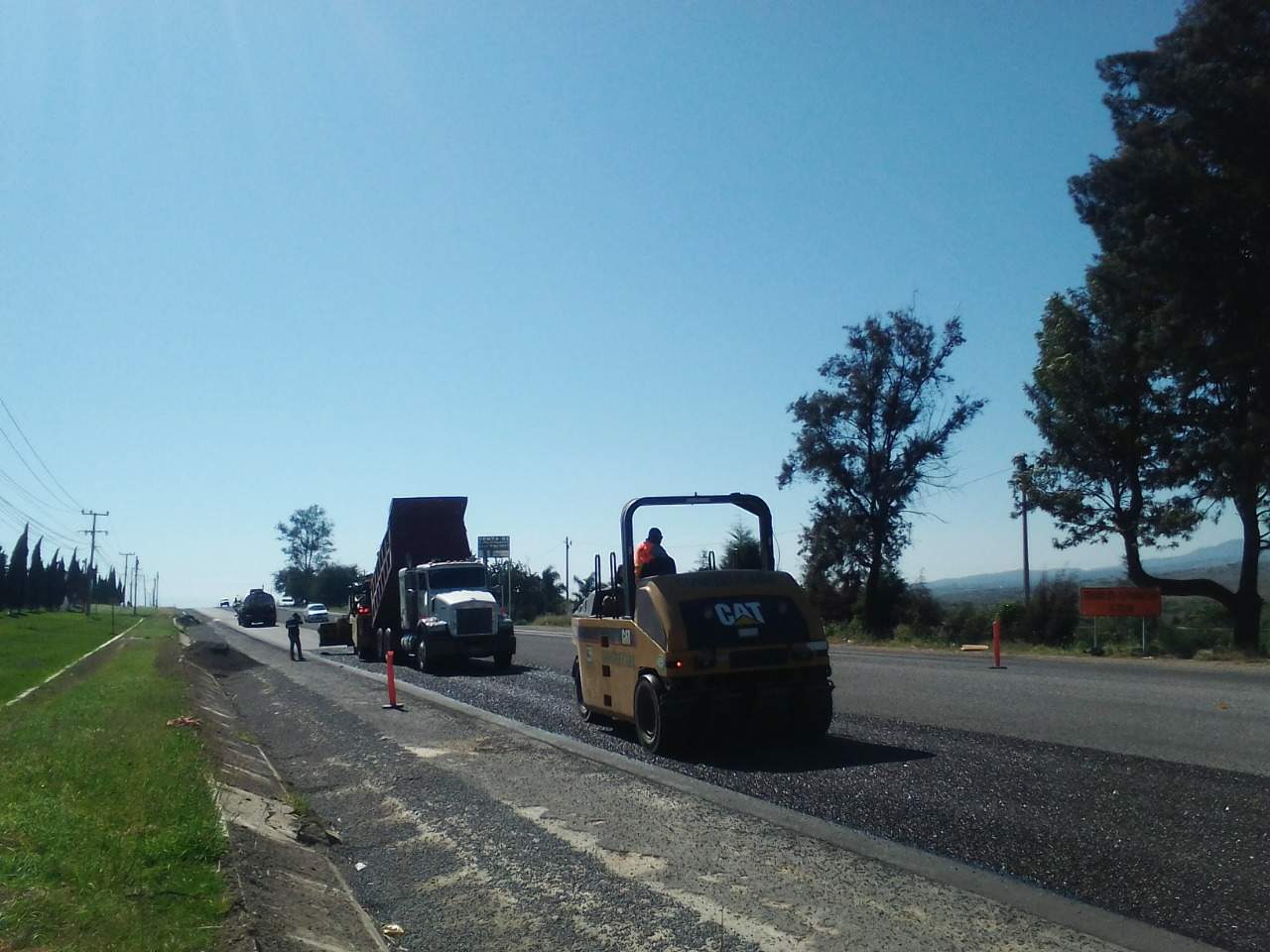

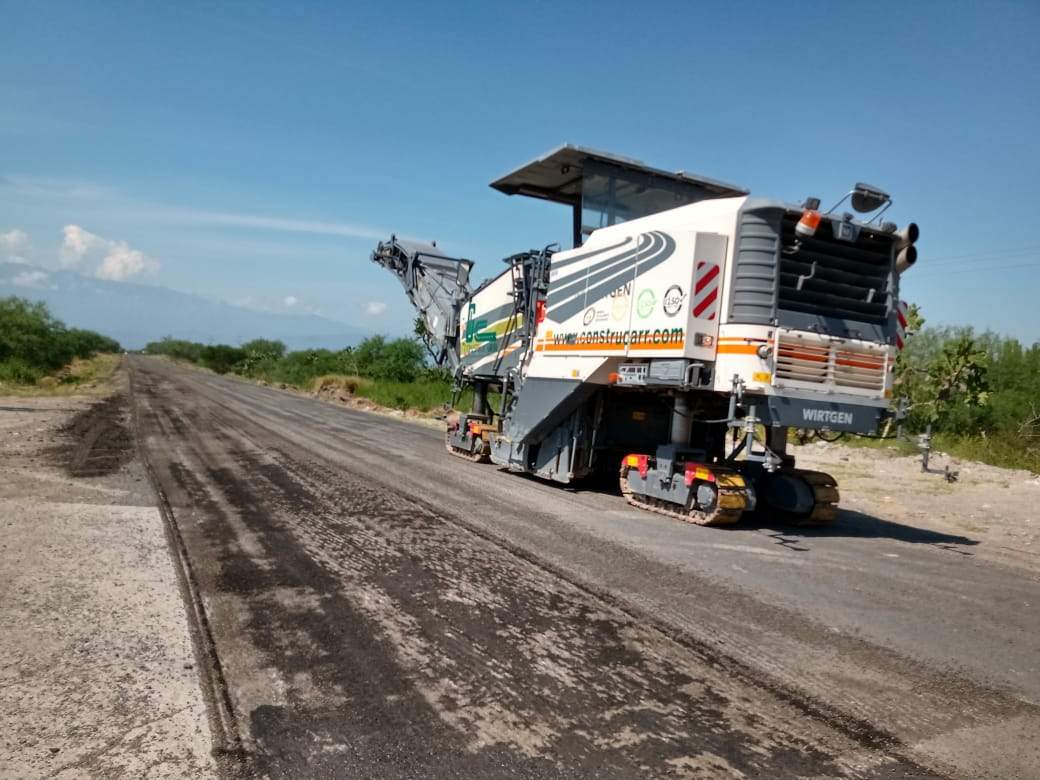

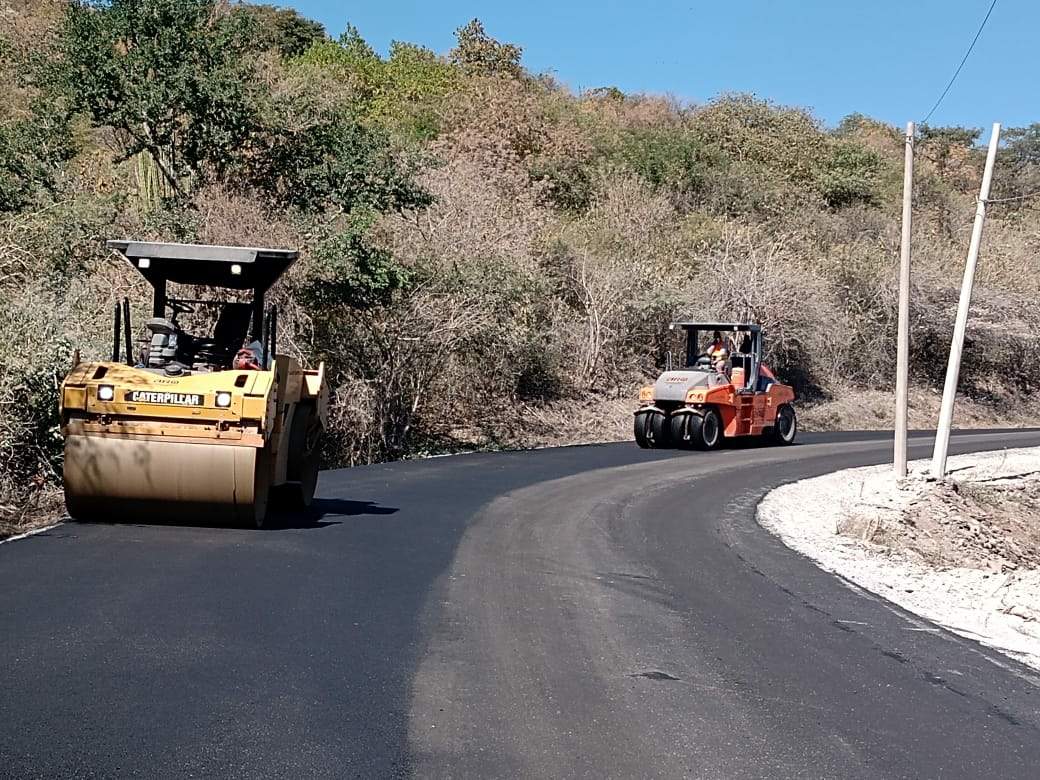

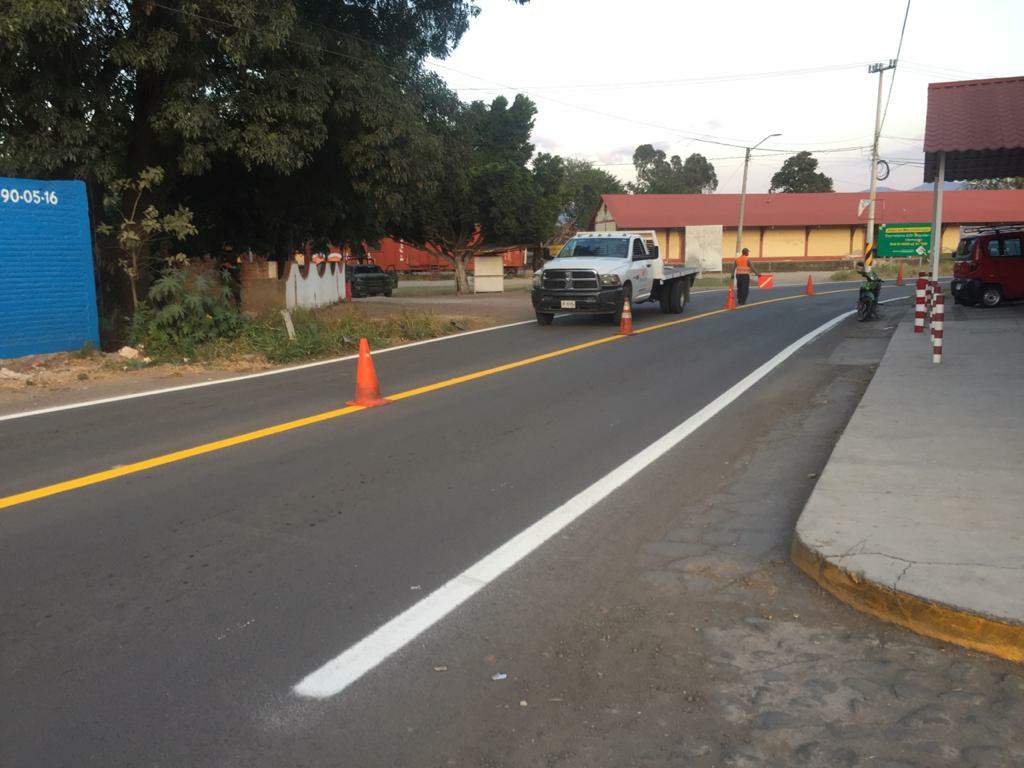

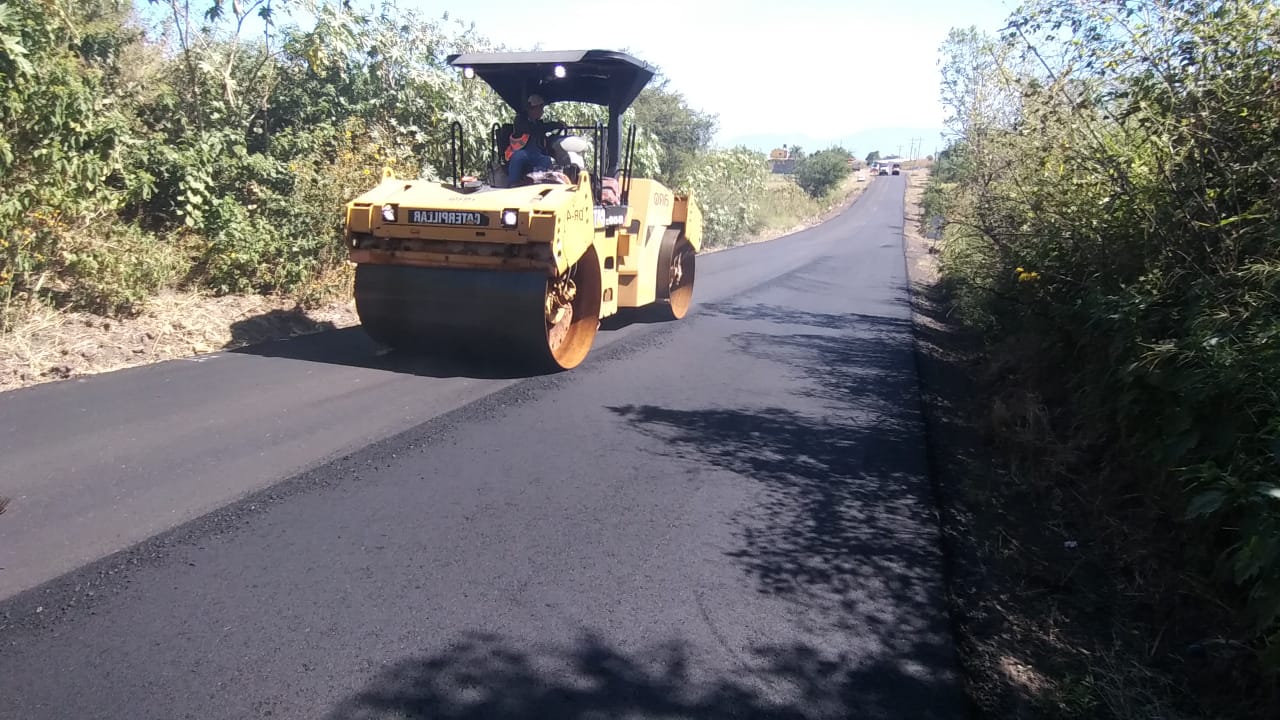

1.- Etapa preparatoria, 2.- Reconstrucción, rehabilitación y conservación periódica, 3.- Conservación rutinaria y 4.- Etapa de devolución de 78.10 km
Estado actual del proyecto (Avance financiero): 91.5%
Variaciones en el precio del contrato: No aplica, se trata de un contrato a precio alzado
Razones de cambio en el precio del contrato: No aplica, se trata de un contrato a precio alzado
Variaciones en la duración del contrato: No aplica, se trata de un contrato a precio alzado
Razones de cambio en la duración del contrato: No aplica, se trata de un contrato a precio alzado
Variaciones en el alcance del contrato: No aplica, la obra se encuentra en proceso
Razones de cambio en el alcance del contrato: No aplica, la obra se encuentra en proceso
Aplicación de escalatoria: No aplica
Estado de la obra:
Inaugurada: n/a
No aplica la obra se encuentra en proceso
Costo de finalización: $0
Fecha de finalización: N/A
Alcance de la finalización: No aplica, la obra se encuentra en proceso.
Razones de cambio en el proyecto: No aplica, la obra se encuentra en proceso
Referencia a informes de auditoría y evaluación:
Información climática y Ambiental:
Objetivo climático: N/D
Transformación climática: N/D
Evaluación del riesgo climático y de desastres: N/D
Medidas climáticas: N/D
Previsión de emisiones de gases de efecto invernadero: N/D
Aspectos de Política y Transparencia:
Estrategia de adquisiciones: N/D
Coherencia de políticas:
N/D
Transparencia del lobby:
N/D
Sostenibilidad y Subsectores:
Subsectores sostenibles: N/D
Medidas medioambientales: N/D
Licencias y exenciones ambientales: N/D
Gestión Territorial y Conservación:
Área protegida:
N/D
Medidas de conservación:
N/D
Tierra indígena:
N/D
Costos y Análisis Financiero:
Costo del ciclo de vida: N/D
Metodología de cálculo del coste del ciclo de vida: N/D
Análisis costo-beneficio: N/D
Valor por dinero: N/D
Vida útil del activo: N/D
Proyecciones presupuestarias: N/D
Presupuesto de compensación de tierras: N/D
Mantenimiento y Riesgos:
Plan o programa de mantenimiento:
N/D
Planes de gestión de riesgos:
N/D
Inclusión y Participación Pública:
Número de beneficiarios:
N/D
Diseño e implementación inclusivos:
N/D
Reuniones de consulta pública:
N/D
Identificación:
Beneficiario final: N/D
Categorias de impacto ambiental
Categoría:
Descripción:
Presupuesto de Origen
Solicitudes de libertad de información
